서부발전, '990억원' 투자 익산 2단계 연료전지 발전사업 진행

2021.10.06 09:23:25

1단계와 동일한 설비용량으로 구축
내년 1월부터 12월까지 건설, 20년간 운영



[더구루=길소연 기자] 한국서부발전이 연료전지 발전사업 중 하나인 익산 연료전지 발전사업 2단계를 진행한다.



6일 업계에 따르면 서부발전은 최근 이사회를 열고 '익산 2단계 연료전지 사업시행계획안'을 의결했다. 지난 4월 1단계 착공에 이어 내년 2단계 사업 착공에 나선다.

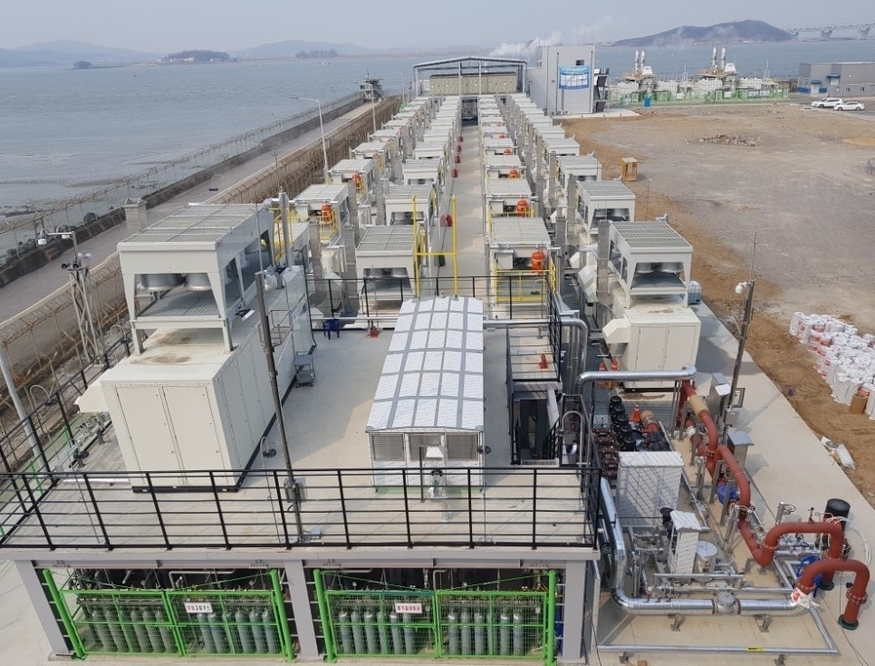

2단계 사업은 1단계와 동급인 설비용량 15㎿ 발전사업으로 건설 기간은 내년 1월부터 12월까지 12개월 간이다. 운영기간은 20년이다.



앞서 서부발전은 올해 초 992억원을 투자해 15㎿급 익산 연료전지 발전소를 구축하기로 했다. 이를 위해 서부발전은 작년 3월 전북에너지서비스와 사업 협력 양해각서(MOU)를 체결한 후 그해 11월 발전사업 허가를 취득했다. 이듬해인 올 4월 1단계 15㎿를 착공했다. <본보 2021년 1월 4일 참고 서부발전, 연료전지 사업 드라이브…2500억 투자>


서부발전은 연료전지 발전사업을 통해 신재생에너지를 확대하고 에너지 전환 정책에 대응한다.



연료전지 발전소는 수소와 산소가 반응해 물이 만들어지는 과정에서 전기를 만드는 설비다. 미세먼지나 온실가스를 배출하지 않고 기상 상황에 관계없이 24시간 발전이 가능하다. 태양광보다 약 40배, 풍력보다 약 80배의 적은 설치 면적도 연료전지의 강점으로 꼽힌다.



서부발전은 2030년 신재생에너지 발전용량을 2019년(490㎿) 대비 10배가 넘는 6112㎿로 키울 예정이다. 연료전지 발전소 용량은 같은 해 39.2㎿에서 702.2㎿로 늘어난다.

길소연 기자 ksy@theguru.co.kr
Copyright © 2019 THE GURU. All rights reserved.












발행소: 서울시 영등포구 여의나루로 81 한마루빌딩 4층 | 등록번호 : 서울 아 05006 | 등록일 : 2018-03-06 | 발행일 : 2018-03-06 대표전화 : 02-6094-1236 | 팩스 : 02-6094-1237 | 제호 : 더구루(THE GURU) | 발행인·편집인 : 윤정남 THE GURU 모든 콘텐츠(영상·기사·사진)는 저작권법의 보호를 받은바, 무단 전재와 복사, 배포 등을 금합니다. Copyright © 2019 THE GURU. All rights reserved. mail to theaclip@theguru.co.kr
